چارچوب پیشاجرایی برای مدیریت تداخل سازه و MEP بر اساس ادبیات BIM clash detection، طبقهبندی hard/soft clash، هفت دروازهٔ کنترل کیفیت طراحی و پروتکل ثبت تصمیمات interface.
در پروژههای ساختمانی و صنعتی چندرشتهای، بخش بزرگی از ادعاهای زمان و هزینه ریشه در تداخلهایی دارد که «از نظر هندسی یا عملکردی» پیش از اجرا قابل کشف بودند، اما فرآیند هماهنگی آنها را دیر یا ناقص بسته است. ادبیات Building Information Modeling (BIM) این پدیده را عمدتاً تحت عنوان clash detection بررسی میکند: شناسایی تعارض بین مدلهای معماری، سازه و سیستمهای Mechanical–Electrical–Plumbing (MEP) در محیط مجازی، پیش از تولید فیزیکی [6][7].
این مقاله یک چارچوب علمی–عملیاتی برای فاز پیشاجرا (pre-construction / design coordination) ارائه میدهد: تعریف انواع تداخل، شواهد کمی از مطالعات موردی، هفت دروازهٔ توقف پیشنهادی، و پروتکل حاکمیت مدارک. مخاطب، مدیران طراحی، سرپرستان کارگاه، و کارفرمایانی است که میخواهند تغییر سفارش ناشی از تداخل رشتهای را کاهش دهند.
منابع کاربردی و پژوهشی clash detection معمولاً سه دسته را متمایز میکنند [7][8]:
Hard clash: تداخل فیزیکی واقعی (دو المان در یک فضای سهبعدی همپوشانی دارند).
Soft clash / clearance: نقض فاصلهٔ ایمنی، دسترسی نگهداری، یا حریم عملکردی بدون برخورد سخت.
Workflow / 4D clash: تعارض توالی اجرا یا منطق برنامهای (حتی اگر هندسه در حالت نهایی درست باشد).
خطای رایج تیمهای پروژه این است که فقط hard clash را جدی میگیرند. در عمل، soft clashهای دسترسی و نگهداری اغلب دیرتر و گرانتر ظاهر میشوند — دقیقاً وقتی تجهیز نصب شده و فضای سرویس باقی نمانده است.

// RELATED
ادامهٔ مطالعه در موضوعات نزدیک.
// FOR YOU
بر اساس برچسبها و محتوای مرتبط.
معیارهای ساده و عملی برای انتخاب پیمانکار ساختمانی یا صنعتی: سابقه، تیم فنی، پیشنهاد قیمت شفاف، برنامه زمانبندی و نشانههای هشدار — بدون اصطلاحات سنگین.
رایجترین دلایل تأخیر در پروژههای ساختمانی و صنعتی به زبان ساده: محدوده مبهم، هماهنگی ضعیف رشتهها، تأخیر مجوز و تأمین، و تصمیمگیری دیر — بههمراه راههای عملی کاهش تأخیر.
راهنمای ساده برای کارفرمایان و مدیران کسبوکار: مشاور مهندسی چه کاری میکند، با پیمانکار چه فرقی دارد، و در چه مرحلهای از پروژه استخدام مشاور هزینه را کم میکند نه زیاد.
چهرهٔ عمومی شرکت با معرفی خدمات، پروژهها و مسیر همکاری منتشر شد.
صفحهٔ خدمات با هشت حوزهٔ تخصصی بهروزرسانی محتوایی شد.
مرور الزامات ایمنی و گزارشگیری در پروژههای در حال اجرا.
مطالعات موردی متعدد نشان میدهند حجم clash در مدلهای فدرال میتواند به هزاران مورد برسد؛ بنابراین «تشخیص» بهتنهایی کافی نیست و باید اولویتبندی و مالک حل وجود داشته باشد. برای مثال، پژوهش Buildings (MDPI, 2024) روش وزندهی و اولویتبندی hard clash بین سازه و MEP را با پارامترهایی مانند اهمیت المان، خروجی Navisworks و تراکم همسایگی توسعه داده و تأکید میکند که بدون اولویتبندی، فرآیند حل تداخل ناکارآمد میماند [6].
در یک مطالعهٔ موردی برج بلند، پس از اجرای clash detection روی مدلهای معماری/سازه/تأسیسات، هزاران تداخل شناسایی و نشان داده شد که حتی اصلاح یک clash سازهای میتواند به کاهش حجم بتن/المان و در نتیجه صرفهجویی مصالح منجر شود؛ پیام کلان پژوهش: clash detection مؤثر با صرفهجویی منابع، زمان و کاهش اختلاف ذینفعان مرتبط است [9].
راهنمای صنعتی Autodesk نیز clash detection را بهعنوان فرایند شناسایی و رفع تعارض حداقل دو مدل در محیط مجازی تعریف میکند و ابزارهایی مانند Navisworks را برای تجمیع مدل فدرال و آزمون تداخل معرفی میکند [8]. نکتهٔ عملی برای پروژههای ایرانی: حتی اگر سطح بلوغ BIM کامل نباشد، منطق همین فرایند — مقطع مشترک، لیست بازشو، و قفل نسخه — قابل پیادهسازی با نقشههای دوبعدی همتراز است.
چارچوب زیر بهصورت دروازههای کیفیت طراحی پیشنهاد میشود. هر دروازه باید قبل از دستور کار مرتبط در کارگاه «بسته» شود؛ وضعیت باز = ریسک پذیرفتهنشده.

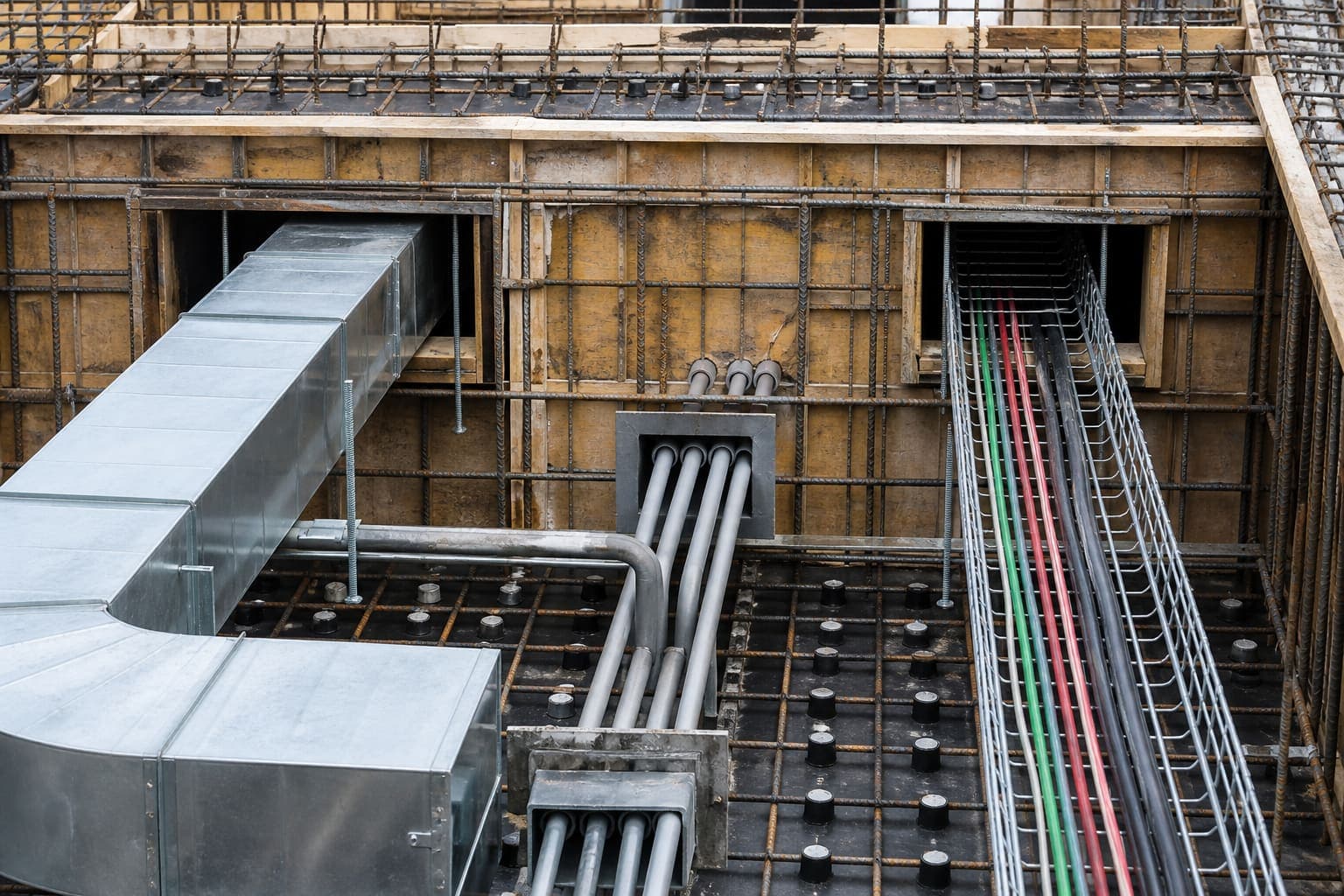

ابعاد تجهیز، مسیر ورود (rigging path)، فضای سرویس و تداخل با تیر/ستون باید در مدل یا حداقل در برشهای همتراز تأیید شود. معیار پذیرش: هیچ soft clash دسترسی بازِ با اولویت بالا باقی نماند.
تداخل سینی برق با کانال هوا و تیرهای سازهای از پرتکرارترین hard/soft clashهاست. معیار پذیرش: مسیرهای اصلی با مالک رشته و ارتفاع مرجع مصوب ثبت شده باشند.
بازشوی پس از بتنریزی هم ریسک سازهای دارد هم تأخیر چندرشتهای. معیار پذیرش: لیست Opening Schedule با نسخهٔ مرجع و مسئول تأیید سازه.

تعارض ارتفاع کانال، پایپ، سینی و چراغ معمولاً در پلان دوبعدی جدا دیده نمیشود. معیار پذیرش: حداقل یک مقطع معرف برای هر زون شلوغ، با ترازهای مصوب.
وزن تجهیزات، سینیهای معلق و تکیهگاهها باید به تیم سازه اعلام و در طراحی لحاظ شده باشد. معیار پذیرش: Load data sheet تجهیزات بحرانی پیوست مدارک IFC/AFC.
هماهنگی رشتهای بدون HSE ناقص است: مسیر فرار، فاصله از سطوح داغ/فشار بالا، و فضای کار ایمن باید در همان جلسات interface دیده شود — نه بهعنوان پیوست دیرهنگام.
بدون کنترل نسخه، تیم اجرا ممکن است روی نقشهٔ منسوخ کار کند. اصول مدیریت اطلاعات در خانوادهٔ ISO 19650 بر تعریف نقشها، تبادل کنترلشده و وضعیت اطلاعات تأکید دارد [5]. معیار پذیرش: ماتریس توزیع مدارک + وضعیت Approved for Construction برای پکیج شروع.
ابزار میتواند سبک باشد؛ انضباط نباید سبک باشد. قالب پیشنهادی دقیقه:
شناسهٔ تداخل / دروازهٔ مرتبط / رشتههای درگیر.
تصمیم فنی (گزینهٔ انتخابشده) و گزینهٔ ردشده با دلیل کوتاه.
مالک اقدام، موعد، و مدرک مرجع بهروزرسانیشونده.
وضعیت: Open / In review / Closed — و ممنوعیت بستن شفاهی بدون ثبت.
اگر از Navisworks یا ابزار مشابه استفاده میکنید، خروجی clash باید به همین پروتکل وصل شود؛ در غیر این صورت گزارش نرمافزاری به «لیست بیصاحب» تبدیل میشود [6][8].
بسیاری از کارگاهها هنوز مدل فدرال کامل ندارند. در این حالت، حداقل مجموعهٔ جایگزین عبارت است از: پلانهای هممقیاس روی هم، مقاطع مشترک در نقاط پرازدحام، Opening Schedule، و جلسههای منظم interface با همان هفت دروازه. پژوهشها نشان میدهند ارزش اصلی در «فرایند کشف و اولویتبندی زودهنگام» است، نه الزاماً در برند نرمافزار [7][9].
خدمات مهندسی عمران، مکانیک و برق کادوس بر همین فلسفهٔ هماهنگی چندرشتهای بنا شدهاند. برای تعریف محدودهٔ نظارت یا طراحی، از تماس با ما استفاده کنید. مطالعهٔ مکمل: تداخل عمران، مکانیک و برق و ایمنی قبل از سرعت.
عمدتاً تغییر سفارش ناشی از تداخل هندسی/دسترسی، توقف چندرشتهای در کارگاه، و دورریز مصالح — مشروط به اینکه تداخلها اولویتبندی و قبل از اجرا بسته شوند [6][9].
خیر. Soft clashهای دسترسی نگهداری و ایمنی اغلب دیرتر کشف میشوند و هزینهٔ اصلاح بالاتری دارند [7][8].
نسخهٔ مرجع سازه، Opening Schedule مصوب، و تأیید تداخلهای بازِ اولویتبالا در زون مربوط — معادل عملی دروازههای ۳ و ۷.
کاهش تداخل عمران–مکانیک–برق یک شعار کارگاهی نیست؛ یک مسئلهٔ مدیریت طراحی با پشتوانهٔ پژوهشی در BIM و clash detection است. تیمهایی که تداخل را طبقهبندی میکنند، اولویت میدهند، و با دروازههای پیشاجرا میبندند، احتمال کشف گرانقیمت در میدان را بهطور معناداری پایین میآورند. گام بعدی عملی: اجرای هفت دروازه روی یک پکیج واقعی و اتصال آن به کنترل نسخهٔ مدارک.
[5] UK BIM Framework — Information management according to BS EN ISO 19650 (Tendering and appointments): PDF
[6] Sheikhkhoshkar et al. — Improved BIM-Based Method for Prioritizing Clash Detection…, Buildings 14(11), 2024: doi.org/10.3390/buildings14113611
[7] Suta et al. — Clash Detection Analysis… using Autodesk Revit and Navisworks, JITS 29(1), 2024: doi.org/10.24843/jits.2024.v29.i01.p09
[8] Autodesk Construction — BIM Clash Detection: A Quick Guide: autodesk.com
[9] Sharma et al. — Optimizing BIM through clash detection…, Innovative Infrastructure Solutions 11, 162 (2026): doi.org/10.1007/s41062-026-02576-3
هماهنگی مهندسی، تأمین و اجرا در قالب یکپارچه برای پروژههای صنعتی و زیربنایی.
طراحی و اجرای سالنهای تولید، زیرساخت کارخانه و توسعهٔ فضاهای صنعتی.
طراحی، کنترل و نظارت سازههای عمرانی، ساختمانی و زیربنایی.
طراحی و نظارت بر توسعهٔ سالن تولید و زیرساختهای جانبی.
مدیریت پروژه و کنترل کیفیت اسکلت و نما در فاز اجرا.
هماهنگی مهندسی و بازدیدهای میدانی مسیر انتقال.
