کف سوله فقط بتن صاف نیست. این راهنما به کارفرما نشان میدهد بار نقطهای، ضخامت دال، درز، شیب زهکشی و پرداخت سطح را قبل از بتنریزی چطور قفل کند تا کف بعد از بهرهبرداری خراب نشود.
در بسیاری از سالنهای تولید، اولین شکایت بهرهبردار از سقف یا دیوار نیست — از **کف** است: ترک، گرد و خاک، چاله زیر چرخ لیفتراک، شیب غلط به سمت دستگاه، یا درزی که محل گیر کردن پالت شده.
کف صنعتی سوله یک دال سازهای + سطح بهرهبرداری است. اگر فقط «بتن بریزید و ماله بکشید»، هزینهٔ تعمیر بعد از نصب خط تولید چند برابر اختلاف قیمت یک طرح درست خواهد بود.
این مطلب مکمل طراحی سوله صنعتی است؛ آنجا دهانه و ارتفاع قفل میشود، اینجا کف.
قبل از ضخامت دال، کاربری را مکتوب کنید:
بار گستردهٔ انبارش و بار نقطهای پایهٔ ماشین - نوع تردد: لیفتراک، کفی، جرثقیل زمینی، پیاده - مواد شیمیایی، روغن، آب شستوشو یا دمای بالا - نیاز به کانال تأسیسات، دریچه، بولت و پد ماشین - تراز کف تمامشده نسبت به درب بارگیری و محوطه
راهنماهای صنعتی دالهای روی زمین تأکید دارند عملکرد کف تابع بار، بستر، درز و پرداخت است نه فقط عیار بتن؛ مجموعهٔ ACI 302.1R Guide to Concrete Floor and Slab Construction همین چارچوب را برای کفهای صنعتی جمع کرده است [1].

// FOR YOU
بر اساس برچسبها و محتوای مرتبط.
بیمه تمامخطر کارگاه خسارت فیزیکی پروژه را پوشش میدهد — نه هر اختلاف قراردادی. کارفرما باید بیمهگذار، سقف و استثناها را قبل از تجهیز کارگاه قفل کند.
صورت وضعیت پیمانکاری سند پرداخت بر اساس کار انجامشده است. این راهنما به کارفرما میگوید چه مدارکی بخواهد، چطور مقدار را کنترل کند و از پرداخت اضافه یا اختلاف پایانکار جلوگیری کند.
عملآوری یعنی رطوبت و دمای بتن تازه حفظ شود. بدون آن مقاومت آزمایشگاه میآید و دال سایت پوست میکند. چکلیست کارفرما برای پی و کف سوله.
چهرهٔ عمومی شرکت با معرفی خدمات، پروژهها و مسیر همکاری منتشر شد.
صفحهٔ خدمات با هشت حوزهٔ تخصصی بهروزرسانی محتوایی شد.
مرور الزامات ایمنی و گزارشگیری در پروژههای در حال اجرا.
کارفرما معمولاً «بتن صاف» میخواهد. در عمل باید مشخص کنید:

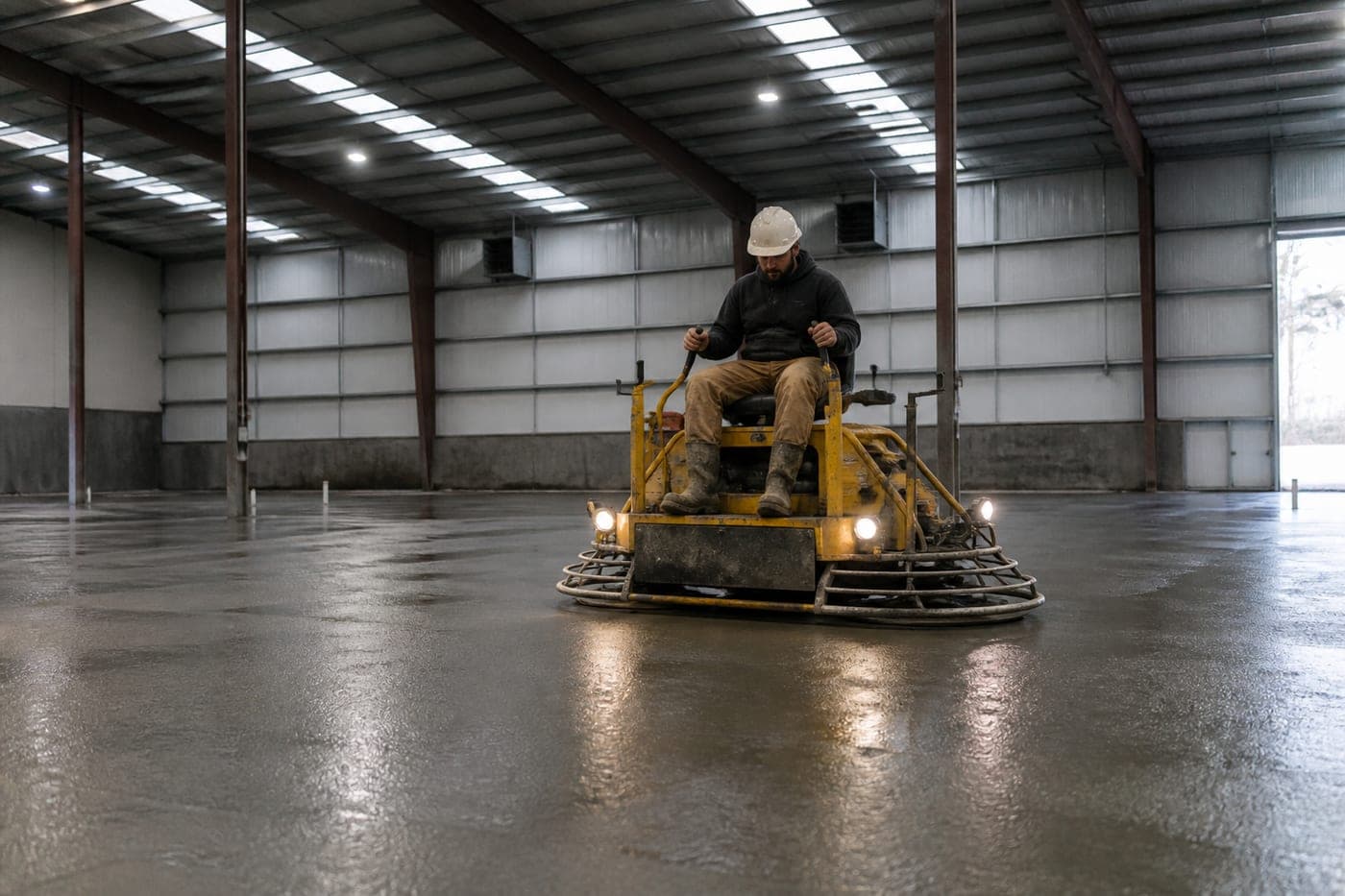

کلاس تختی/تراز برای مسیر لیفتراک باریک - مقاومت سایشی سطح (سختکننده، ماله پروانهای، پوشش) - جلوگیری از پوسته شدن بهخاطر مالهٔ زودهنگام یا آب اضافه - محل پد ماشین با تراز و بولت جدا از دال عمومی
پوشش اپوکسی روی دال گردآلود یا مرطوب، فقط هزینهٔ کندن بعدی است. اول کیفیت بتن و عملآوری، بعد پوشش — اگر اصلاً لازم باشد.

دو الگوی رایج است:
**دال بعد از اسکلت:** دسترسی جرثقیل و نصب قاب راحتتر است؛ باید ستونها و صفحه ستون از قبل با تراز کف هماهنگ شده باشند. - **دال قبل از اسکلت:** سطح تمیزتر میشود ولی عبور ماشین نصب و حفاظت بتن تازه سختتر است.
هیچکدام «همیشه بهتر» نیست. تصمیم باید با برنامهٔ نصب اسکلت، جرثقیل و کف یکپارچه باشد. اثر این توالی روی هزینه را در هزینه ساخت سوله صنعتی هم در نظر بگیرید.

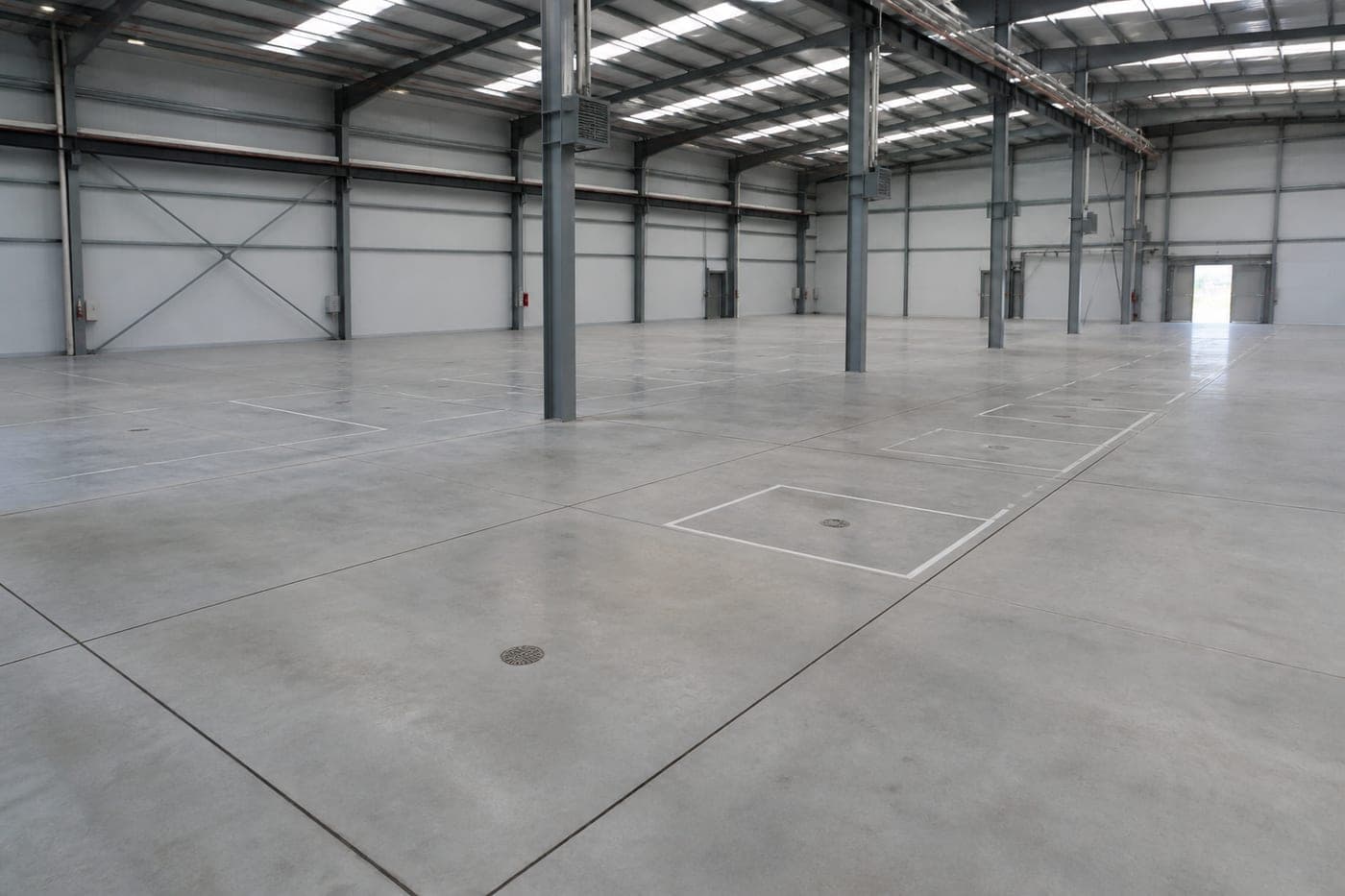

کاربری، بار چرخ و بار ماشین مکتوب است - تراز کف تمامشده با درب و محوطه قفل شده - کانال، کفشور، غلاف و پد ماشین روی نقشه است - درزها با مسیر تردد هماهنگ است - مشخصات بتن، پرداخت و عملآوری در اسناد است - آزمایش تراکم بستر انجام شده - ناظر برای آرماتور و تراز قبل از ریختن حضور دارد
تحویل کف باید با همین مشخصات سنجیده شود، نه با «به نظر صاف است». جزئیات تحویل کلی را در چکلیست تحویل پروژه ببینید.
کف صنعتی موفق از **بار واقعی، بستر، درز، زهکشی و پرداخت** ساخته میشود — نه از یک عیار بتن تبلیغاتی. اینها را قبل از بتنریزی قفل کنید؛ بعد از نصب خط تولید، اصلاح کف یعنی توقف تولید.
[1] American Concrete Institute — ACI 302.1R Guide to Concrete Floor and Slab Construction: concrete.org
[2] Autodesk Construction — BIM Clash Detection overview: autodesk.com
[3] Project Management Institute — PMBOK Guide: pmi.org
[4] FIDIC — Conditions of Contract for Construction (Red Book): fidic.org
هماهنگی مهندسی، تأمین و اجرا در قالب یکپارچه برای پروژههای صنعتی و زیربنایی.
طراحی و اجرای سالنهای تولید، زیرساخت کارخانه و توسعهٔ فضاهای صنعتی.
طراحی، کنترل و نظارت سازههای عمرانی، ساختمانی و زیربنایی.
طراحی و نظارت بر توسعهٔ سالن تولید و زیرساختهای جانبی.
مدیریت پروژه و کنترل کیفیت اسکلت و نما در فاز اجرا.
هماهنگی مهندسی و بازدیدهای میدانی مسیر انتقال.
